Der Flaschenhals des KI-Booms: Standortfaktoren für die Entwicklung von Rechenzentren in Deutschland

Standortsuche für Rechenzentren in Deutschland: Wie Netzanschluss, Wasser, Baurecht und das EnEfG entscheiden, wo sich Flächen wirtschaftlich entwickeln lassen.

Einführung: Der KI-Boom und die Spaltung der Infrastruktur

Der schnelle Aufstieg künstlicher Intelligenz (KI) und die fortschreitende Digitalisierung  treiben den Bedarf an Rechenleistung steil nach oben. Für Entwickler und Investoren verschiebt sich der Fokus dabei grundlegend: Die Standortsuche für Rechenzentren ist längst keine reine Immobilienfrage mehr, sondern eine hochkomplexe Optimierungsaufgabe an der Schnittstelle von Energieinfrastruktur, Baurecht und Umweltökonomie.

Geografisch lässt sich der Markt heute in zwei grundlegende Rechenzentrumstypen unterteilen, deren Anforderungen an den Standort kaum unterschiedlicher sein könnten:

  • Echtzeitanwendungen (Real-Time Applications): Anwendungen, wie High-Frequency-Trading, Cloud-Banking oder autonome Navigationssysteme dulden keine Verzögerung. Wegen der physikalischen Grenze der Lichtgeschwindigkeit im Glasfaserleiter müssen diese Rechenzentren nah an den urbanen Ballungsräumen und den großen Netzknotenpunkten stehen (Latenz-Optimierung).
  • KI-Modelltraining (Asynchrone Workloads): Das rechenintensive Training großer Sprachmodelle (LLMs) ist dagegen nicht zeitsensibel. Diese Megawatt-Infrastrukturen lassen sich entkoppelt von urbanen Zentren planen , dort, wo das Klima Freikühlung erlaubt und dauerhaft günstige, grüne Energie verfügbar ist, etwa in Skandinavien (Ressourcen-Optimierung).

In Deutschland ist vor allem der Boom bei den Echtzeitanwendungen sichtbar. Allein die angekündigten Ausbauprojekte summieren sich auf rund 200 % der bereits installierten Leistung (Abbildung 1). Wegen des Latenzvorteils konzentriert sich dieser Zuwachs auf die etablierten Ballungsräume in Hessen (Flap-Region Frankfurt), Bayern, Nordrhein-Westfalen und Berlin. Diese Clusterung bringt zwei handfeste Probleme mit sich: Regionale Netze stoßen an ihre physischen Grenzen und der Flächenkonflikt mit Wohnbau, Industrie und Naturschutz verschärft sich.

Karten: bestehende und angekündigte Rechenzentrumskapazität in Deutschland in Megawatt (Quelle: Bitkom/Borderstep Institut)
[Abbildung 1: Bestehende (links) und bereits angekündigte (rechts) Rechenzentrumskapazität in Megawatt. Quelle: Bitkom/Borderstep Institut]

Die wichtigsten Standortkriterien für Rechenzentren

Wer ein Rechenzentrum zukunftssicher realisieren will, muss ein engmaschiges Netz aus harten Ausschlusskriterien und weichen Standortfaktoren analysieren. Sechs Kategorien sind dabei entscheidend.

1. Stromversorgung

Je nach Größe benötigen moderne Rechenzentren eine kontinuierliche, hochverfügbare Stromversorgung im zwei – bis dreistelligen Megawatt-Bereich. Der klassische Weg über den einfachen Anschluss an das öffentliche Stromversorgungsnetz wird in Deutschland jedoch zunehmend zum limitierenden Faktor. Schleppender Netzausbau und immer mehr konkurrierende Anschlussnehmer – von der dekarbonisierten Schwerindustrie bis  zu großskalierten Batteriespeichern – führen zu langen Wartezeiten.

Im Raum Frankfurt warten Betreiber inzwischen Jahre auf Kapazität; für ein Vorhaben des Betreibers EdgeConnex wurde ein Netzanschluss beispielsweise frühestens für das Jahr 2037 zugesagt.

Daraus ergeben sich drei strategische Hebel:

  1. Dezentrale Eigenversorgung. Um Projekte überhaupt zu realisieren , planen Entwickler zunehmend eine teilautarke Energieversorgung über On-Site-Erneuerbare, Batteriespeicher und wasserstofffähige Gaskraftwerken. Die Projekte werden dadurch tendenziell kleinteiliger und wandern weiter in die Peripherie.
  2. Datenbasierte Standortanalyse. Die Netzanschlussverfügbarkeit lässt sich in Deutschland präzise antizipieren. Netzengpasskarten, Redispatch-Daten und die Netzausbaupläne der Übertragungs- und Verteilnetzbetreiber (NEP) zeigen, wo ein Anschluss realistisch ist — und wo mit dem neuen Netzpaket-Vorschlag drastische Einschränkungen drohen. Eine Karte der kapazitätslimitierten Netzgebiete macht das exemplarisch sichtbar.
  3. Cablepooling & private Infrastruktur. Um den Anschluss zu beschleunigen, rückt die Nutzung privater Anschlussinfrastruktur und die kontrollierte Überbauung bestehender Anschlüsse in den Fokus: Rechenzentrum und komplementäre Erzeugung (Wind, PV) nutzen dieselbe Netzinfrastruktur antizyklisch. Der eigentliche Engpass liegt dabei weniger im Konzept als im Matching — es braucht einen Partner, dessen Einspeiseprofil, Anschlussgröße und Standort zum Vorhaben passen. Wer welche Anschlussinfrastruktur wo besitzt, ist über klassische Kanäle kaum auffindbar; erst ein Datenbestand mit aktivem Entwicklernetzwerk macht passende Gegenparteien sichtbar und ansprechbar — bei dvlp.energy etwa über ein Netzwerk von tausenden registrierten Projekten.
Karte der Netzanschlussinfrastruktur im Ballungsraum München, Anschlussindikationen für Hochspannungs-Strombezugsanlagen in Pink (dvlp.energy)
[Abbildung 2: Netzanschlussinfrastruktur im Ballungsraum München; in Pink Anschlussindikationen für Strombezugsanlagen in der Hochspannung. Quelle: dvlp.energy]

2. Glasfaseranbindung

Die physische Anbindung an das Backbone-Netz ist Existenzbedingung. Weil die Tiefbaukosten für neue Dark-Fiber-Trassen pro Kilometer extrem hoch sind, ist die Nähe zu bestehenden Glasfasertrassen ein primärer Wirtschaftlichkeitsfaktor. Unabhängig von der reinen Leitung steigt der Wert einer Colocation-Fläche zudem mit der Nähe zu zentralen Peering-Punkten und Internetknoten wie dem DE-CIX in Frankfurt.

Karte der Glasfaserleitungen und des Glasfaserausbaus im Ballungsraum Berlin-Brandenburg (dvlp.energy)
[Abbildung 3: Glasfaserleitungen und -ausbau im Ballungsraum Berlin-Brandenburg. Quelle: dvlp.energy]

3. Wasserversorgung

Moderne High-Performance-Computing-Cluster (HPC) erzeugen immense thermische Lasten. Klassische Rechenzentren kühlen über adiabatische Verdunstung — mit gewaltigem Verbrauch: Ein Hyperscale-Rechenzentrum mit 100 MW Leistung benötigt jährlich rund 2 Milliarden Liter Frischwasser, etwa so viel wie der gesamte Trinkwasserbedarf einer Stadt wie Passau.

Aufgrund sinkender Grundwasserspiegel und drohender Nutzungskonflikte verweigern Kommunen zunehmend die Wasserrechte. Geschlossene Kühlkreisläufe (Direct-to-Chip-Liquid-Cooling) sind eine Antwort, treiben aber die Investitionskosten deutlich nach oben. Ein gesicherter, nachhaltiger Zugang zu industriell nutzbarem Frisch- oder aufbereitetem Grauwasser bleibt damit ein klarer Standortvorteil.

4. Baurecht

Ein Rechenzentrum braucht bauordnungsrechtliche Genehmigungen auf Basis eines gültigen Bebauungsplans (B-Plan). In der Praxis reicht die bloße Ausweisung als Gewerbe- (GE) oder Industriegebiet (GI) selten aus: Alte B-Pläne greifen oft zu kurz (z. B. bei  Höhenbegrenzungen auf 10–12 Meter, während Rechenzentren oft 25 Meter benötigen), oder weisen zu geringe Grundflächenzahlen (GRZ) auf.

Die Folge ist fast immer ein zeit- und kostenintensiver vorhabenbezogener Bebauungsplan (§ 12 BauGB), in dem sämtliche öffentlichen Belange abgewogen werden müssen:

  • Naturschutz und Landschaftsschutz (Eingriffs-Ausgleichs-Regelung)
  • Denkmalschutz und Denkmalschutz-Pufferzonen
  • Wasserschutzgebiete und das Risiko von Oberflächen-Überschwemmungen
  • Lärmemissionen (insbesondere beim periodischen Testbetrieb der massiven Diesel-Notstromaggregate in den Nachtstunden)
  • Löschwasserrückhaltung und Brandschutzkonzepte
  • Übergeordnete Raumordnungspläne der Länder

Ohne klaren politischen Willen der Kommune scheitert ein solches Projekt. Dass Städterestriktiver agieren, zeigt die sogenannte „Lex Frankfurt“ oder der Trend zu Ausschluss-Bebauungsplänen, mit denen die Verdrängung des klassischen Mittelstands durch kapitalkräftige Rechenzentrumsentwickler gebremst werden soll.

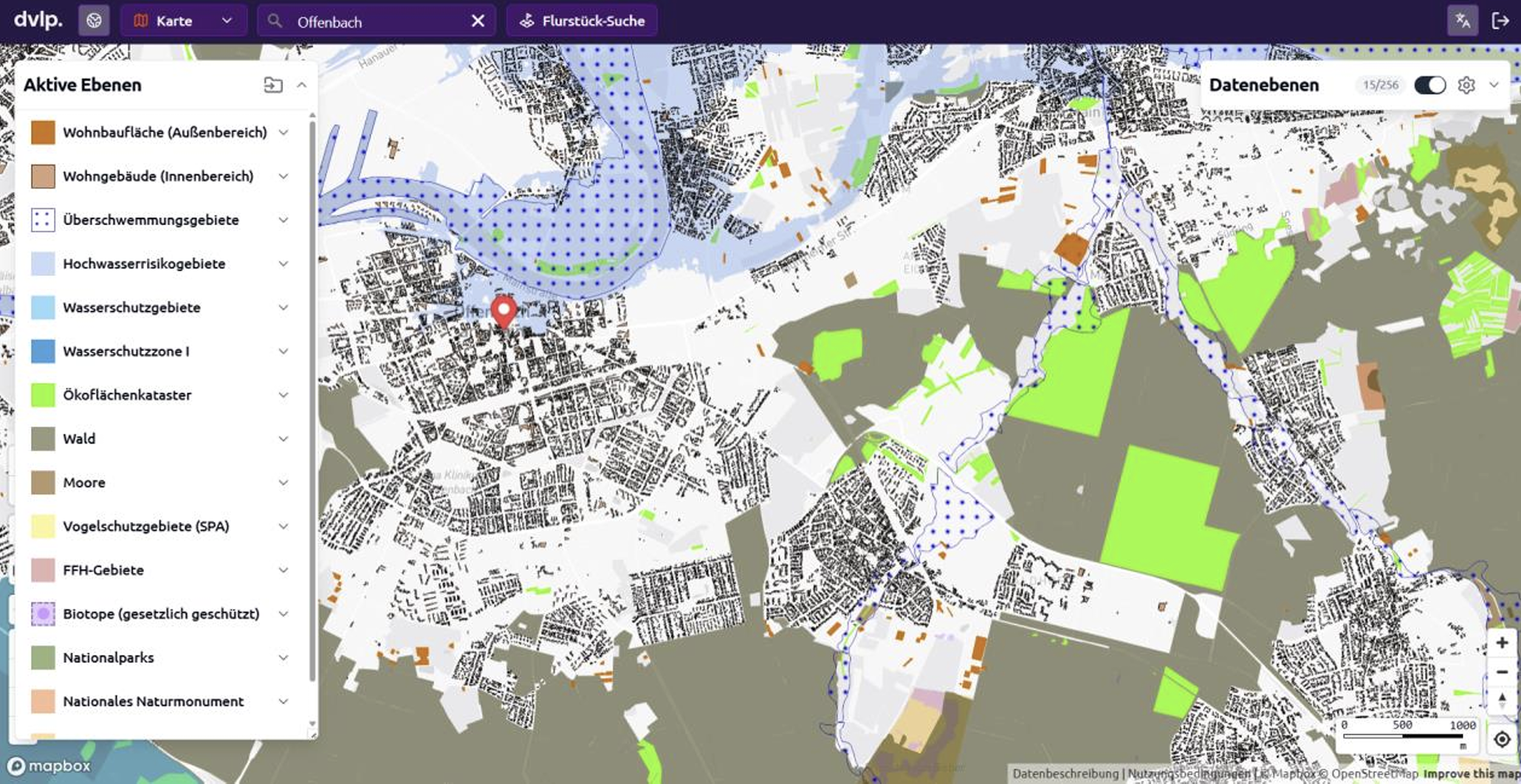

Karte baurechtlicher Planungskonflikte für die Rechenzentrumsentwicklung in der Region Offenbach (dvlp.energy)
[Abbildung 4: Baurechtliche Planungskonflikte in der Region Offenbach. Quelle: dvlp.energy]

5. Das Energieeffizienzgesetz (EnEfG)

Das EnEfG – die nationale Umsetzung der novellierten EU Energy Efficiency Directive (EED) –  setzt ab einer Nennanschlussleistung von 300 kW enge Grenzen. Zwei Komponenten prägen die Standortwahl besonders:

  • Abwärmenutzungspflicht (§ 11 EnEfG). Bis 2028 steigt der verpflichtende Anteil der abzuführenden und wiederverwendeten Energie (Energy Reuse Factor) stufenweise auf 20 % (ab Juli 2026 bereits 10 %). Ein Rechenzentrum auf der „grünen Wiese“ ohne Wärmeabnehmer ist damit faktisch nicht mehr genehmigungsfähig. Standorte mit direktem Zugang zu einem bestehenden Fernwärmenetz, einer kommunalen Wärmenetzplanung oder in unmittelbarer Nachbarschaft zu permanenten Großabnehmern (wie Krankenhäusern, industriellen Prozessen oder großen Gewächshäusern) sind klar im Vorteil.
  • 100 % bilanzieller Grünstrom. Ab dem 1. Januar 2027 müssen Rechenzentren ihren Energiebedarf vollständig aus erneuerbaren Energien decken. Bilanziell ist das über Zertifikate lösbar — doch getrieben durch die Nachhaltigkeitsstrategien von Google (24/7 Carbon-Free Energy) und Microsoft fordert der Markt zunehmend die physische, zeitgleiche Verfügbarkeit. Ein lokaler Wind- oder Solarpark in direkter Nachbarschaft, idealerweise über ein On-Site-PPA abgesichert, wird damit vom „Nice-to-have" zum zentralen Asset (Abbildung 5).
Karte geplanter Wind- und Solarparks sowie Redispatch-Maßnahmen im Netzbereich Dölitz (E.DIS Netz GmbH), dvlp.energy
[Abbildung 5: Wind- und Solarparks in Planung sowie Redispatch-Maßnahmen im Netzbereich Dölitz (E.DIS Netz GmbH). Quelle: dvlp.energy]

6. Betriebskontinuität und Wirtschaftlichkeit

Neben Baurecht und Energieeffizienz stellen Versicherbarkeit und Wirtschaftlichkeit eigene Anforderungen. Für Zertifizierungen nach DIN EN 50600 oder BSI-Grundschutz  und für optimierte Sach- und Betriebsunterbrechungspolicen der Großversicherer (wie Swiss Re oder Aon) müssen harte Umgebungsrisiken (Kumulrisiken) ausgeschlossen werden, typischerweise über definierte Mindestabstände zu:

  • Gefahrgut- und Chemiebetriebe (Explosionen, korrosive Gase in der Luftansaugung)
  • Nuklearanlagen und kritische KRITIS-Infrastrukturen (Sabotage- und Begleitschadensrisiko)
  • Flughafen-Einflugschneisen (Flugzeugabsturzrisiko)
  • Erhöhte Feinstaub- und Rußbelastung (Verschleiß der sensiblen Luftfiltersysteme)
  • geologische Risiken wie ausgewiesene Erdbebenzonen und Hochwasser-Risikogebiete (ZÜRS-Zonen)

Hinzu kommt eine ausreichende Verkehrsanbindung für Wartungspersonal und Logistik.

Fazit: Datenbasierte Standortentwicklung als Schlüssel

Die Zeit, in der ein günstiges Grundstück im Gewerbegebiet mit nahem Mittelspannungskabel für ein Rechenzentrum genügte, ist vorbei. Standortfindung in Deutschland ist heute eine interdisziplinäre Aufgabe. Wer Flächen sichern und entwickeln will, muss Netzkapazitäten, kommunale Wärmeeinspeisepotenziale, Wasserrechte und baurechtliche Ausschlusskriterien gleichzeitig und datenbasiert analysieren. Genau diese Datenebenen — von der Netzengpasskarte bis zum Flächennutzungskonflikt — frühzeitig transparent zu machen, wird damit zum entscheidenden Werkzeug für die Infrastruktur von morgen.

Du entwickelst Standorte für Rechenzentren oder die passende Erzeugung daneben? Bei dvlp.energy bündeln wir die hier genannten Datenebenen — kapazitätslimitierte Netzgebiete, Netzausbau, Flächen- und baurechtliche Konflikte — auf einer Karte und helfen bei der Vermittlung zu lokalen Partnern. Schau gern einmal rein oder melde dich, wenn du ein konkretes Vorhaben durchdenken möchtest.
